近日,由盛隆電氣承建的中國中醫科學院廣安門醫院配電室增容改造項目圓滿竣工,現場煥新升級。
配電室內,78臺嶄新的iPanel智能配電柜整齊排列,閃爍的提示燈發出運行正常訊息;配電室外,工作人員只需要打開電腦上的iDrip系統,就可以遠程監測所有電力設備智慧運行……
點擊視頻看現場煥新場景
盛隆雙重電力“智慧大腦”護航,大大提高用電安全性、穩定性及運行效率,降低運維成本和能耗,助力廣安門醫院打造行業智慧、綠色標桿。
不久前,院方發來感謝信,對盛隆電氣在項目中展現的卓越專業能力和高度敬業精神給予了肯定和感謝。

雙重電力衛士護航:
“黑匣子”爆改“智慧大腦”
“出廠日期1998年”“制造日期2003年”……醫院配電室內,一批批不同年代的舊設備正式“退休”。1月20日,嶄新的iPanel智能配電柜上崗,一次送電成功。

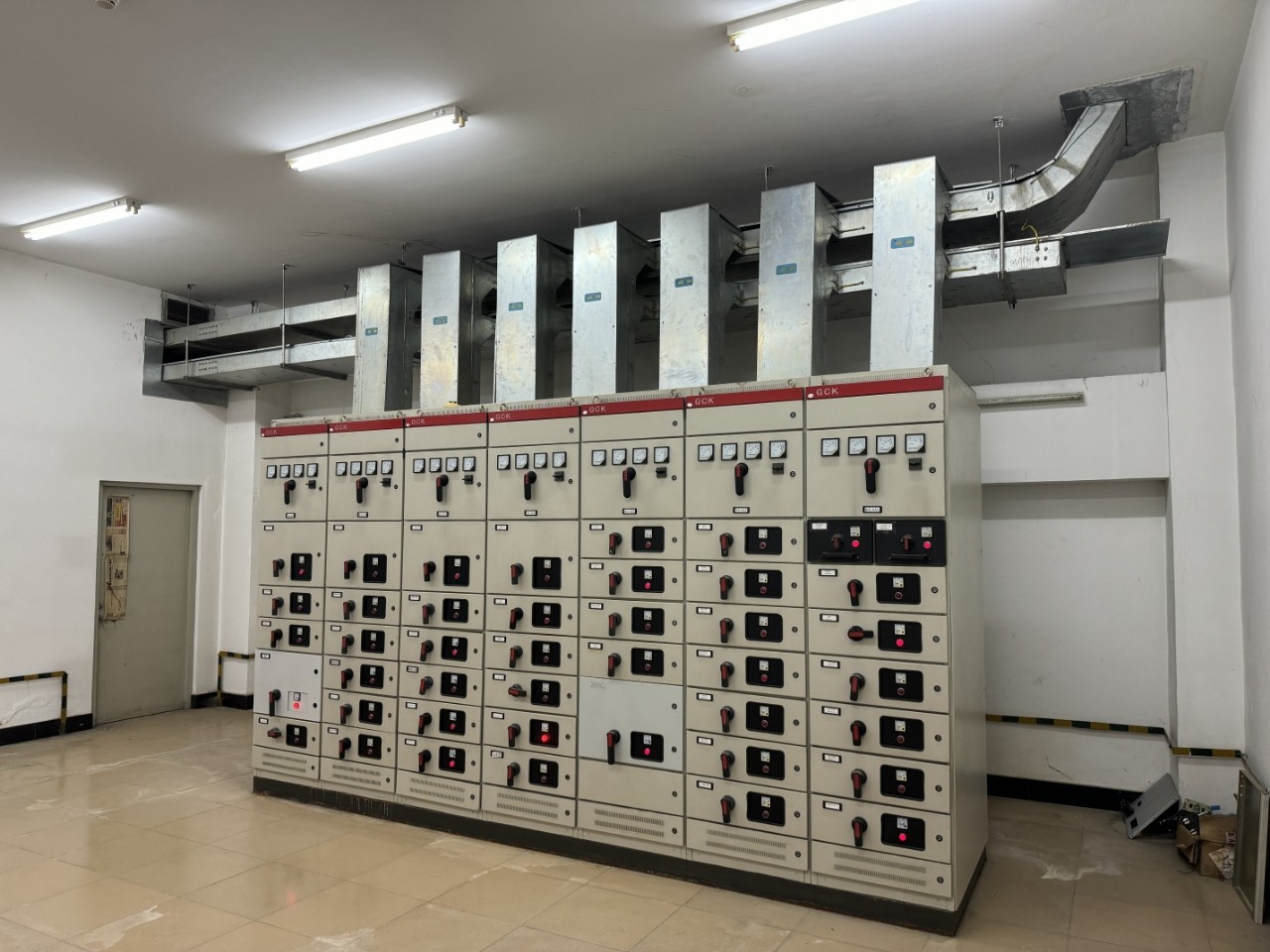

總配電室高壓室改造前和改造后

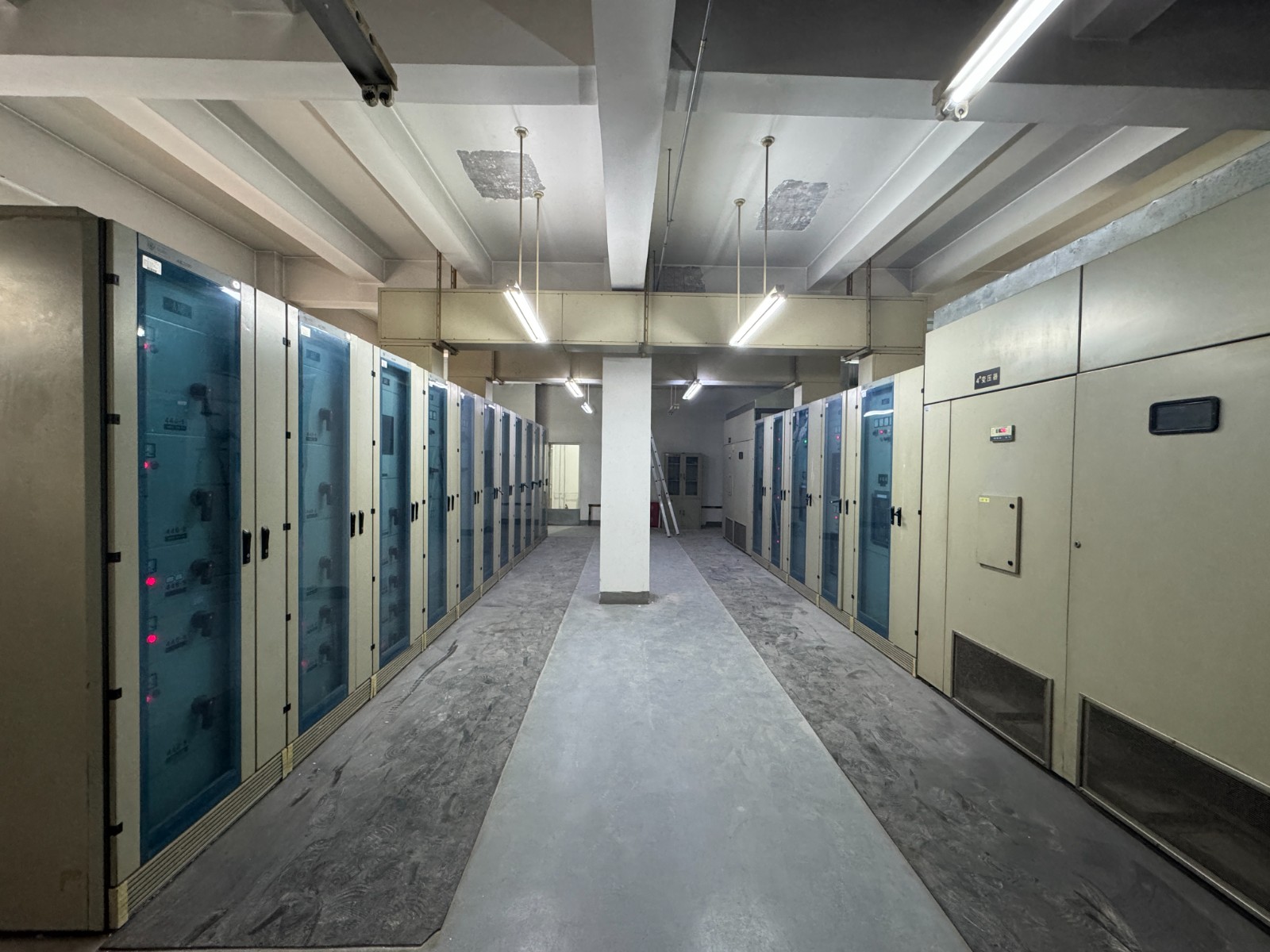

總配電室低壓室改造前和改造后

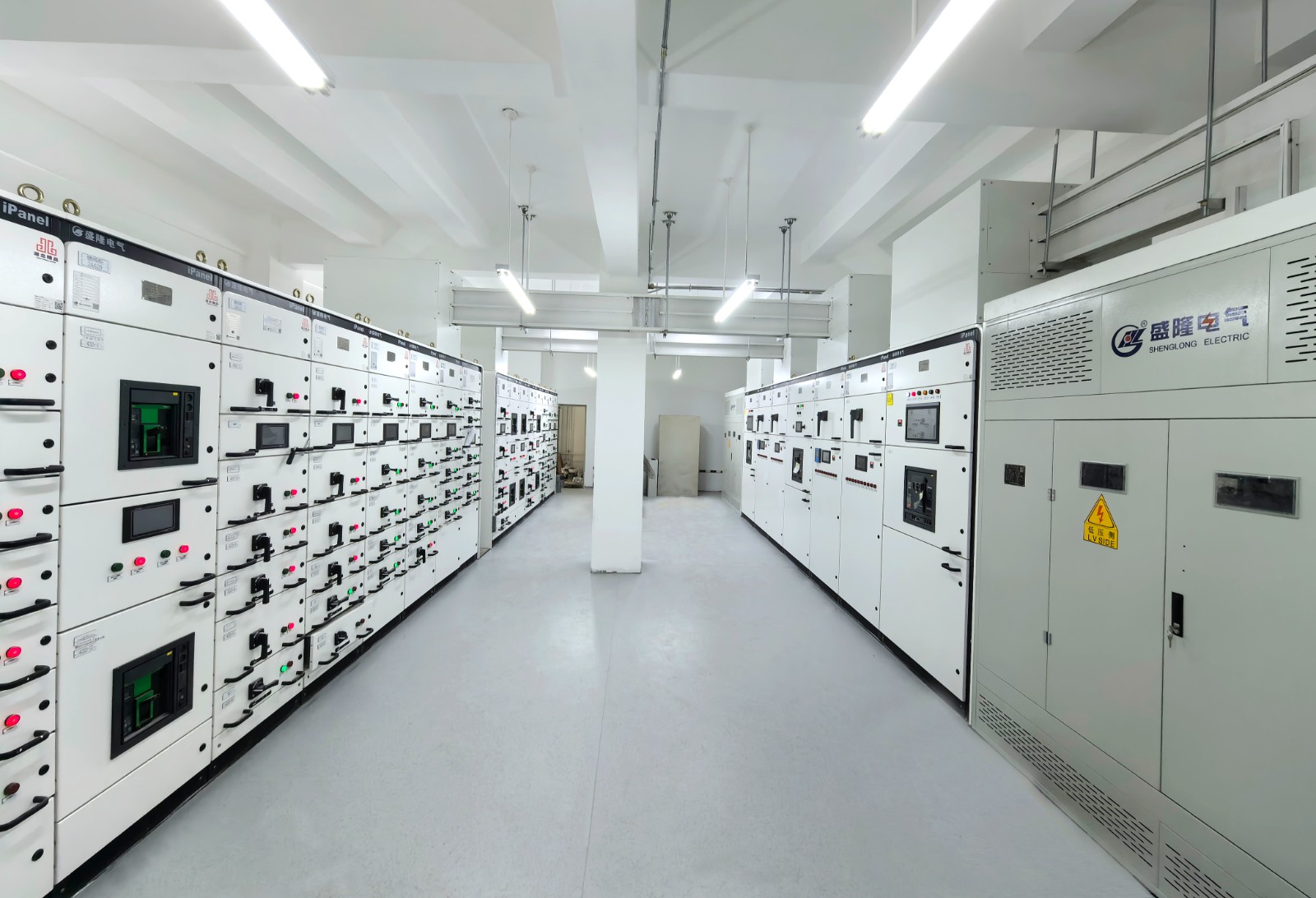

總配電室低壓室改造前和改造后

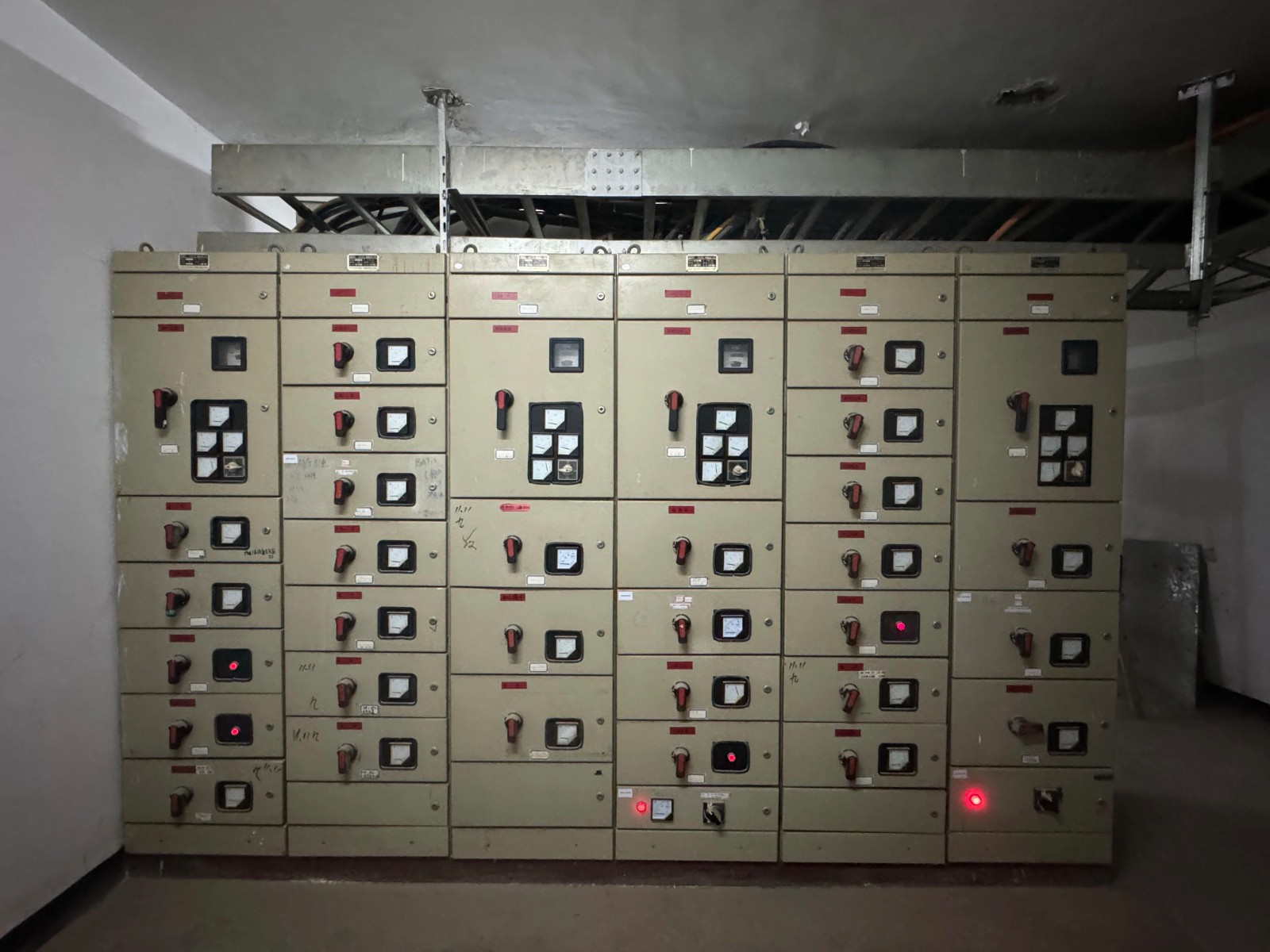

配電間改造前和改造后

配電間改造前和改造后
中國中醫科學院廣安門醫院始建于1955年,是集醫療、教學、科研和預防保健為一體的三級甲等中醫醫院,同時也是國內首家本地化部署“算力+模型+應用”一體化服務的中醫醫院。
當科技賦能醫院,盛隆以智電護航。為滿足醫院升級不斷增長的電力需求,盛隆電氣承接其配電室增容改造工程,包含配電室建設、內部電纜敷設、土建工程等內容。

中國中醫科學院廣安門醫院
“醫院對用電安全性、穩定性要求極高”,盛隆項目負責人張麗華回憶拿下訂單的過程:“盛隆自主研發的iPanel配電柜和iDrip智慧物聯網系統引領行業,讓電力運行從不可感知的‘黑匣子’狀態,變得數字、透明、高效,和醫院的需求非常契合?!?/span>
iPanel配電柜“上崗”不久,盛隆自主研發的iDrip智慧物聯網系統也成功上線,項目工程師介紹,“院區四個配電室分布較分散,人工巡檢難度大、效率低,iDrip系統可以實時監測報送數據并提前預警,工作人員僅用一臺電腦就可以遠程操控,可大大提高用電安全?!?/span>

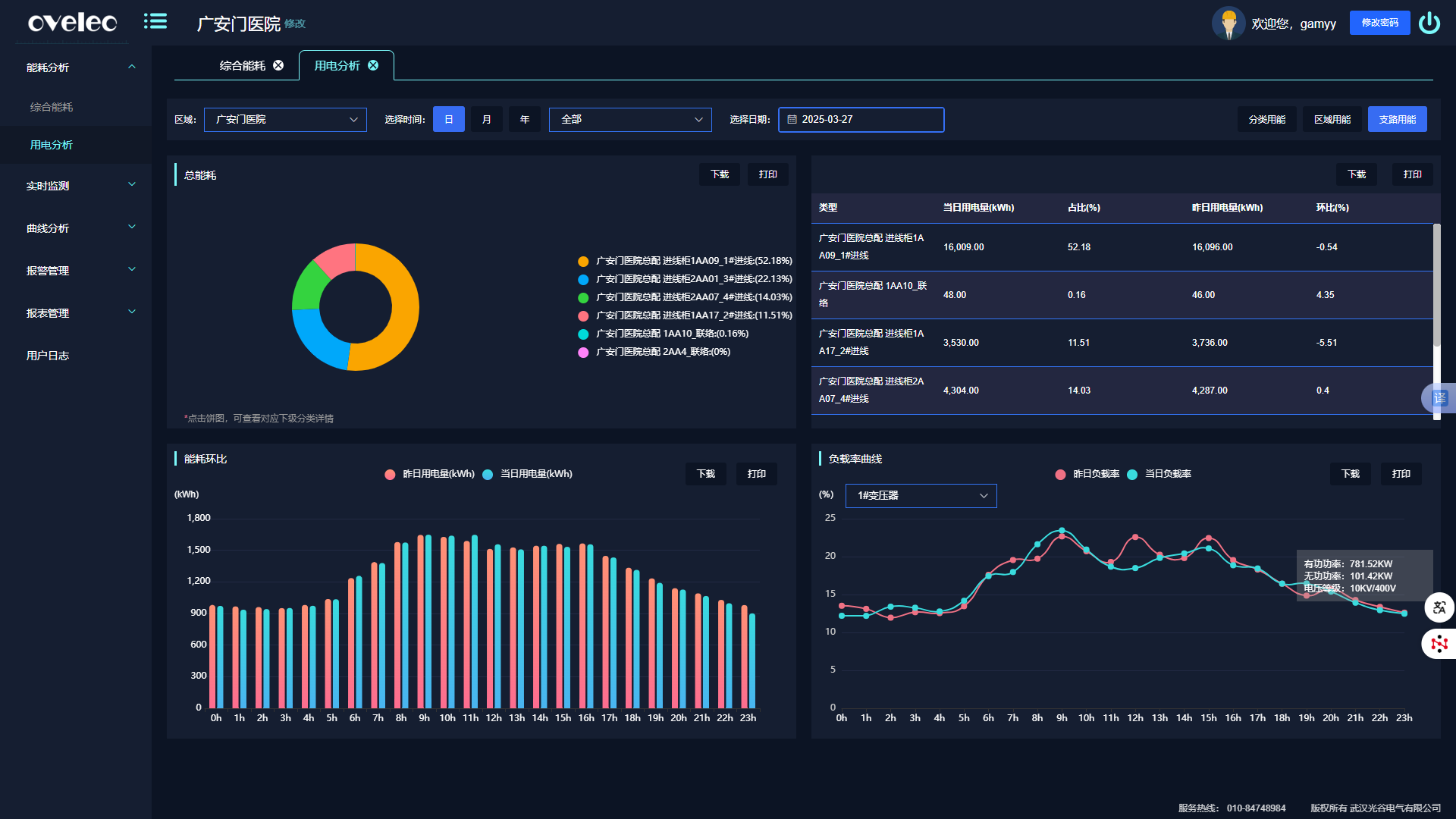

iDrip智慧物聯網系統
現場更換的變壓器、母線等也均來自盛隆電氣全產業鏈產品。
7天完成電力“心臟搭橋”:
不斷電施工,“胸中有線路”
此次施工涉及舊設備拆除,總配電室上下有兩層,其他配電間分布于不同樓層,工作強度非常大。
同時為保證院區正常運行,拆除舊設備、安裝新設備要無縫銜接、保證供電持續性,項目團隊和院方多次進行推演,幾乎做到閉上眼睛線路圖已全部了然于胸。
最終,項目團隊確定采取分兩段施工、分兩次送電的方式。為確保萬無一失,團隊還制定了最優停電應急預案,數臺電源車守在一旁,嚴陣以待。
院方高度重視并協調各相關部門全過程大力支持,盛隆電氣首都智能建造大隊晝夜不停趕工,在各方努力下,所有配電室設備拆除、安裝、送電用時7天,包括兩次局供發電、送電,期間無故障,順利完成任務。

送電現場
此前,盛隆還參與了北京協和醫院、北京大學人民醫院、中國人民解放軍空軍總醫院、天津市兒童醫院、武漢陸軍總醫院、上海質子重離子醫院、廣州同和醫院、浙江省腫瘤醫院、光谷同濟醫院等全國多所知名醫院電力工程建設。
近日,由盛隆電氣承建的中國中醫科學院廣安門醫院配電室增容改造項目圓滿竣工,現場煥新升級。
配電室內,78臺嶄新的iPanel智能配電柜整齊排列,閃爍的提示燈發出運行正常訊息;配電室外,工作人員只需要打開電腦上的iDrip系統,就可以遠程監測所有電力設備智慧運行……
點擊視頻看現場煥新場景
盛隆雙重電力“智慧大腦”護航,大大提高用電安全性、穩定性及運行效率,降低運維成本和能耗,助力廣安門醫院打造行業智慧、綠色標桿。
不久前,院方發來感謝信,對盛隆電氣在項目中展現的卓越專業能力和高度敬業精神給予了肯定和感謝。

雙重電力衛士護航:
“黑匣子”爆改“智慧大腦”
“出廠日期1998年”“制造日期2003年”……醫院配電室內,一批批不同年代的舊設備正式“退休”。1月20日,嶄新的iPanel智能配電柜上崗,一次送電成功。

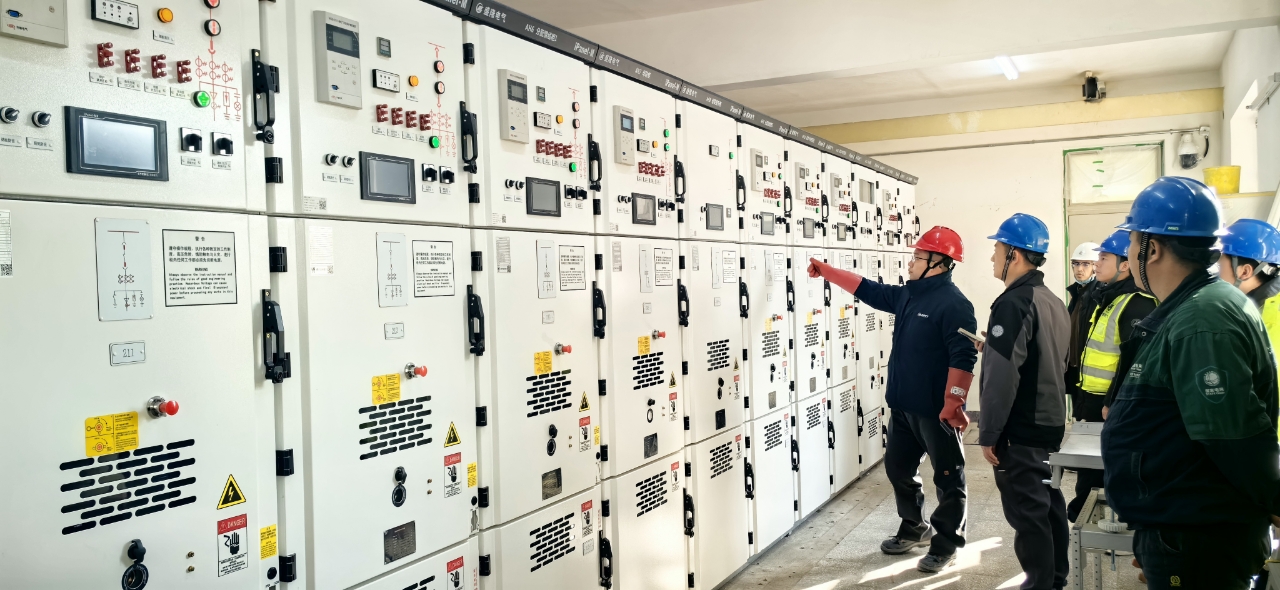

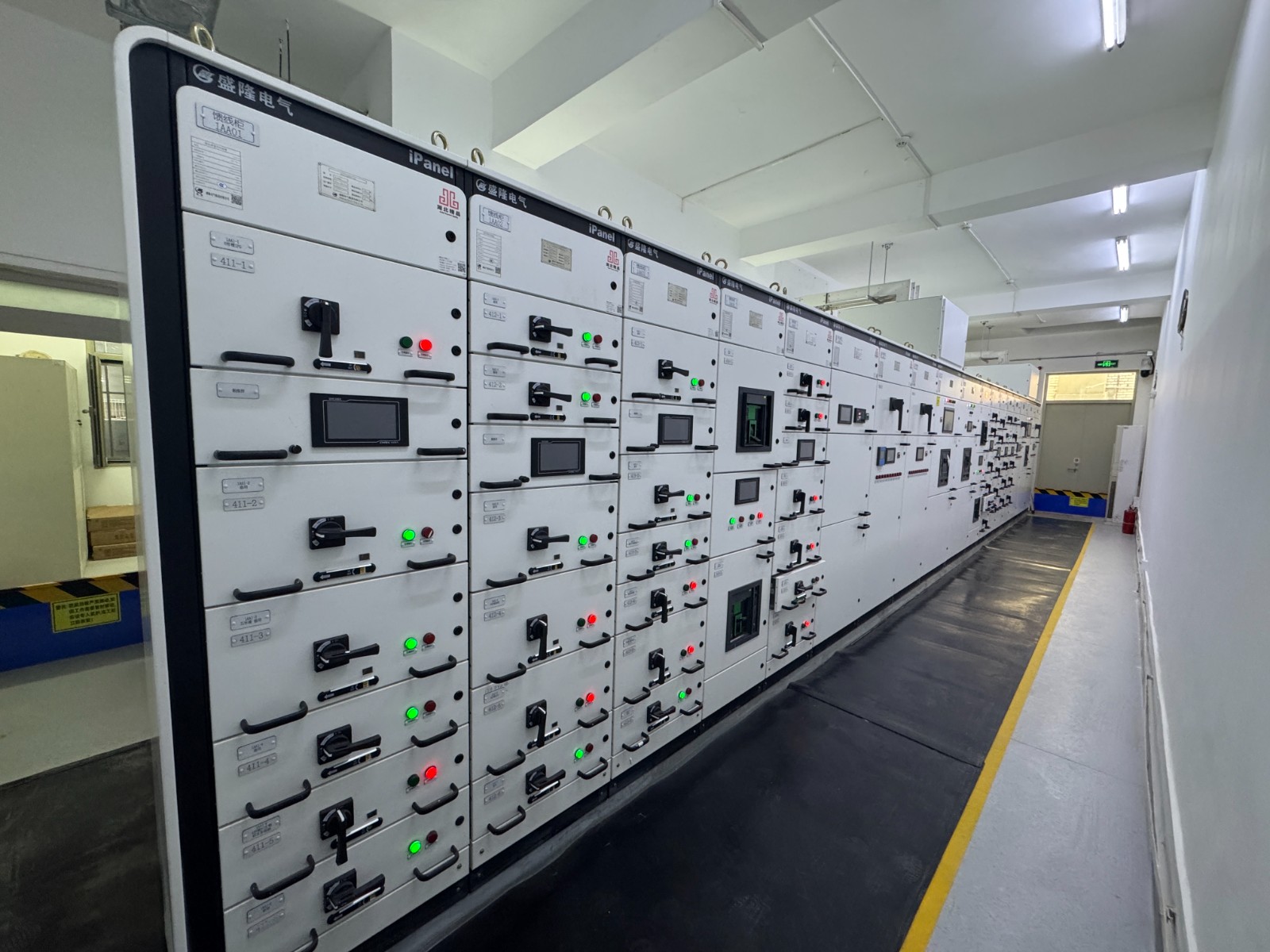

總配電室高壓室改造前和改造后

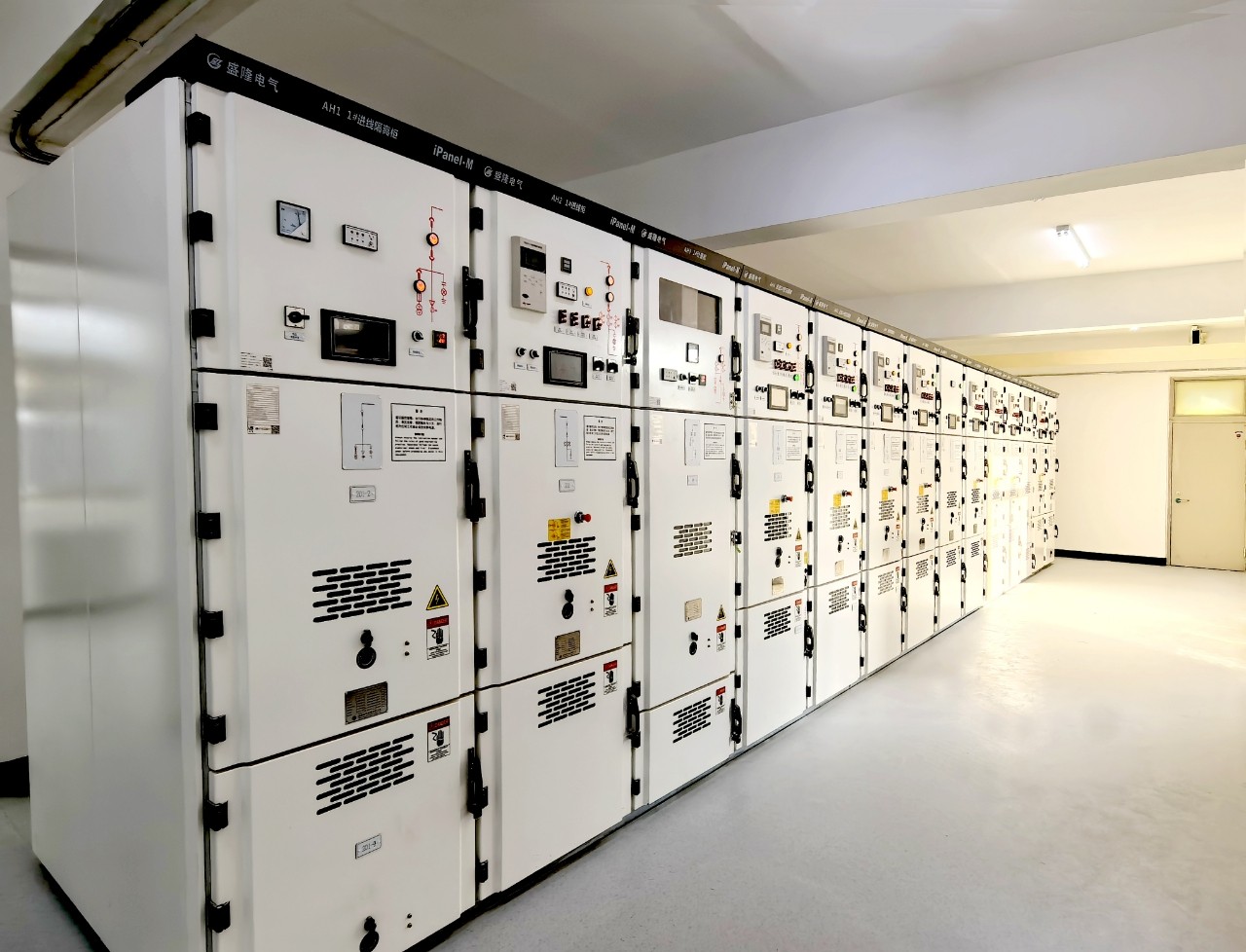

總配電室低壓室改造前和改造后

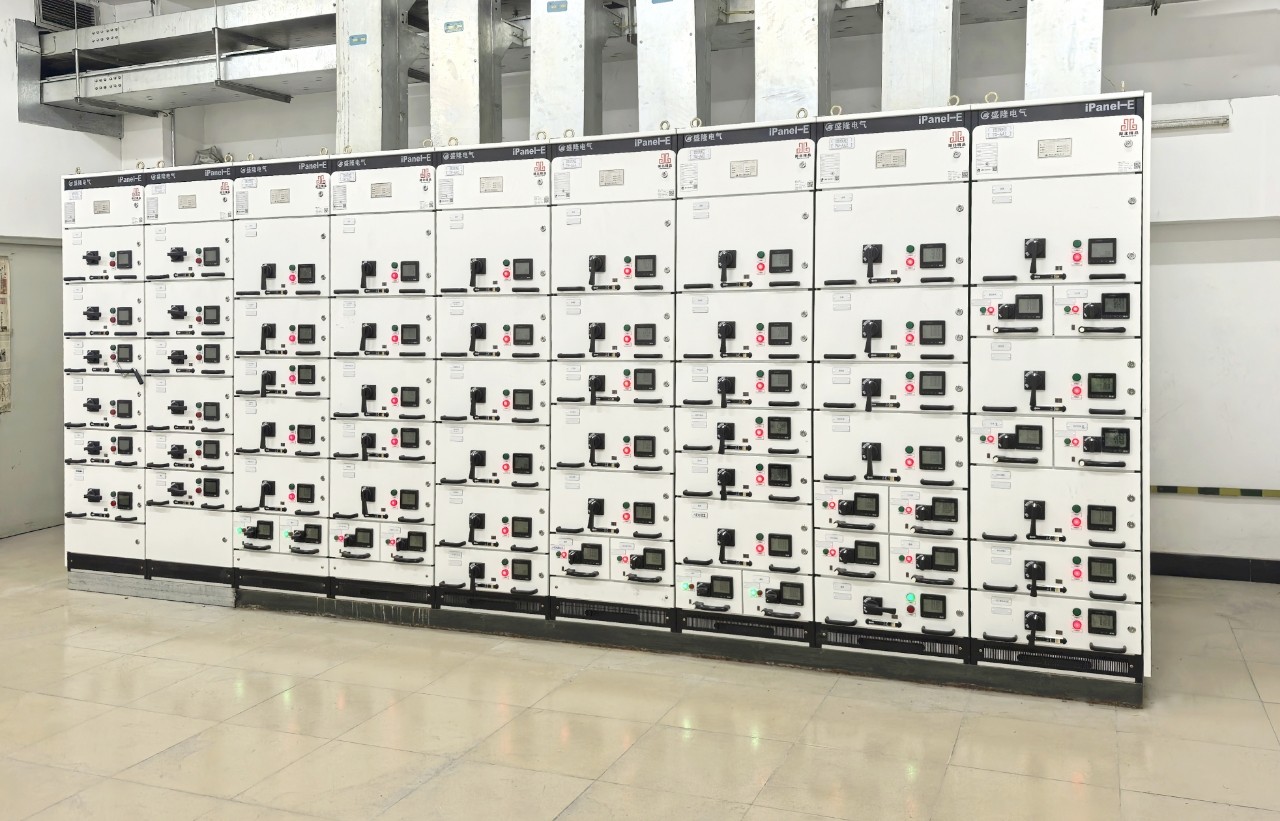

總配電室低壓室改造前和改造后

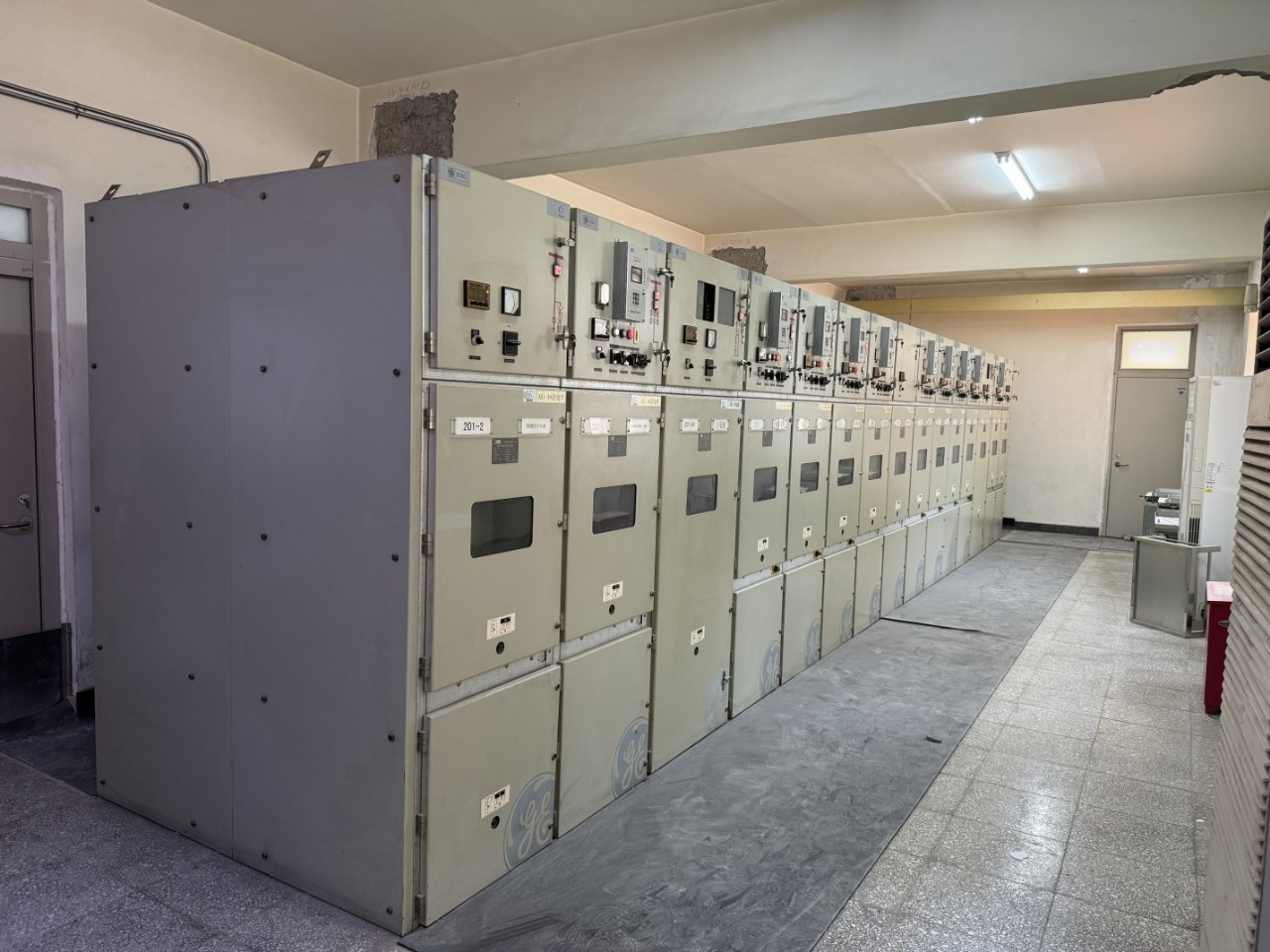

配電間改造前和改造后

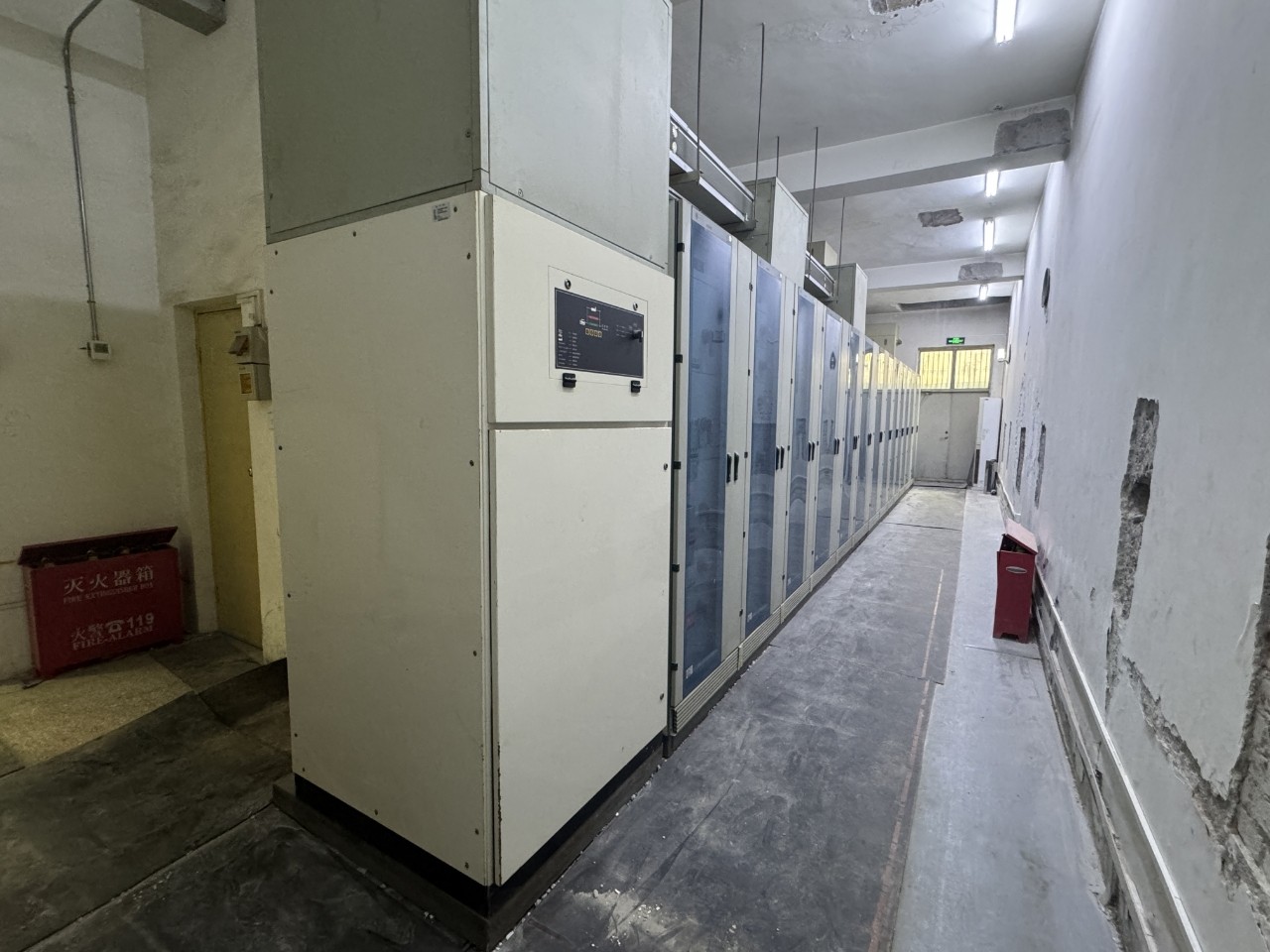

配電間改造前和改造后
中國中醫科學院廣安門醫院始建于1955年,是集醫療、教學、科研和預防保健為一體的三級甲等中醫醫院,同時也是國內首家本地化部署“算力+模型+應用”一體化服務的中醫醫院。
當科技賦能醫院,盛隆以智電護航。為滿足醫院升級不斷增長的電力需求,盛隆電氣承接其配電室增容改造工程,包含配電室建設、內部電纜敷設、土建工程等內容。

中國中醫科學院廣安門醫院
“醫院對用電安全性、穩定性要求極高”,盛隆項目負責人張麗華回憶拿下訂單的過程:“盛隆自主研發的iPanel配電柜和iDrip智慧物聯網系統引領行業,讓電力運行從不可感知的‘黑匣子’狀態,變得數字、透明、高效,和醫院的需求非常契合。”
iPanel配電柜“上崗”不久,盛隆自主研發的iDrip智慧物聯網系統也成功上線,項目工程師介紹,“院區四個配電室分布較分散,人工巡檢難度大、效率低,iDrip系統可以實時監測報送數據并提前預警,工作人員僅用一臺電腦就可以遠程操控,可大大提高用電安全?!?/span>

iDrip智慧物聯網系統
現場更換的變壓器、母線等也均來自盛隆電氣全產業鏈產品。
7天完成電力“心臟搭橋”:
不斷電施工,“胸中有線路”
此次施工涉及舊設備拆除,總配電室上下有兩層,其他配電間分布于不同樓層,工作強度非常大。
同時為保證院區正常運行,拆除舊設備、安裝新設備要無縫銜接、保證供電持續性,項目團隊和院方多次進行推演,幾乎做到閉上眼睛線路圖已全部了然于胸。
最終,項目團隊確定采取分兩段施工、分兩次送電的方式。為確保萬無一失,團隊還制定了最優停電應急預案,數臺電源車守在一旁,嚴陣以待。
院方高度重視并協調各相關部門全過程大力支持,盛隆電氣首都智能建造大隊晝夜不停趕工,在各方努力下,所有配電室設備拆除、安裝、送電用時7天,包括兩次局供發電、送電,期間無故障,順利完成任務。

送電現場
此前,盛隆還參與了北京協和醫院、北京大學人民醫院、中國人民解放軍空軍總醫院、天津市兒童醫院、武漢陸軍總醫院、上海質子重離子醫院、廣州同和醫院、浙江省腫瘤醫院、光谷同濟醫院等全國多所知名醫院電力工程建設。
